|
首頁
新聞中心
基層動態
文章詳情
奧翔公司邵東市天臺山風電場項目基礎施工進度過半
發布于2025-09-24
近日,山東奧翔電力工程設計咨詢有限公司總承包的湖南省邵東市天臺山風電場項目4臺風機基礎混凝土澆筑已完成,基礎施工的整體工作量已完成過半,且各風機點位道路基本貫通。
項目位于邵東市黑田鋪鎮、康橋鎮及斫曹鄉境內,場址屬山地地貌,海拔區間為450米至650米,一期規劃安裝9臺單機容量5.6兆瓦的風力發電機組。自項目正式簽約以來,奧翔公司迅速組建專項項目小組,第一時間進駐邵東項目現場,嚴格遵循項目管理規范,全程參與現場安全管控、施工質量監督等核心工作,確保項目建設合規有序推進。

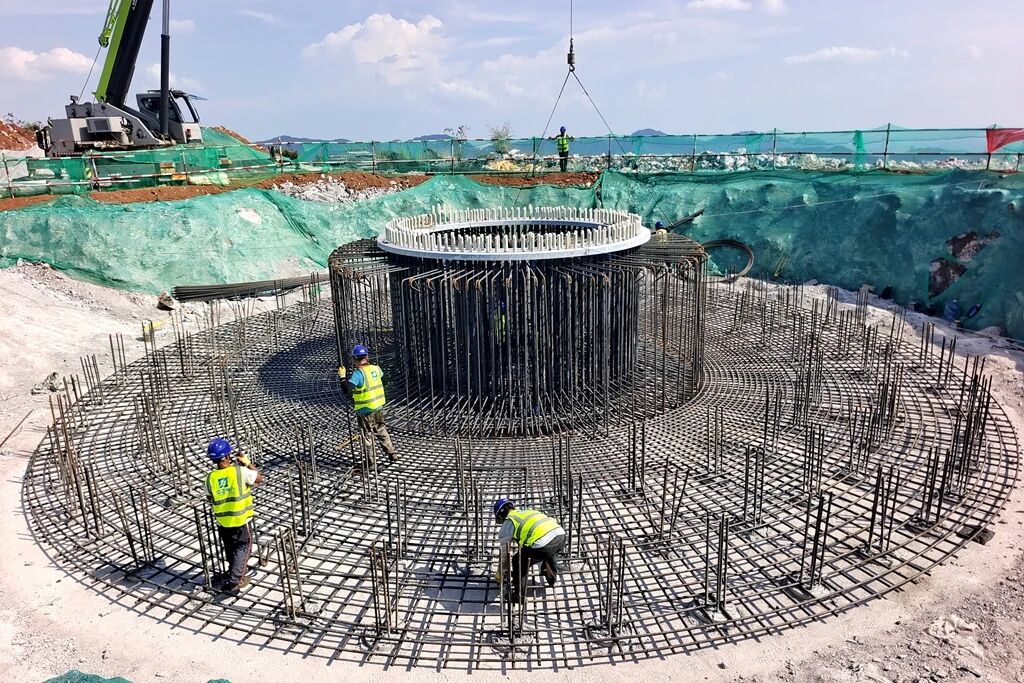

目前,項目建設呈現“加速跑”態勢。道路建設方面,針對部分路段坡度較大、路面寬度有限的問題,施工團隊已啟動降坡與拓寬作業,通過調整坡度、增加路面寬度,切實提升道路通行能力與安全性,為后續大型設備運輸掃清障礙;風機基礎建設上,4 臺風機基礎已完成混凝土澆筑,剩余點位正嚴格按照施工計劃推進,在保障質量與安全的前提下加快建設節奏,確保按期完成基礎施工階段目標。
“為順利銜接風機吊裝環節,我們計劃于9月23日開展吊裝前電力專業質量監督檢查。”項目小組相關負責人介紹,此次檢查將重點排查電力系統潛在問題并及時整改,確保電力系統滿足吊裝作業及后續機組運行的安全與技術要求,為項目按計劃推進夯實基礎。(李慧 曹傳濤 供稿)
←上一篇
水發能源通榆公司龍海風電場檢修預試圓滿收官
下一篇 →
水發能源(通榆縣)有限公司新增1項發明專利1項軟件著作權
歡迎關注
水發能源微信公眾號
版權所有:水發能源集團有限公司備案號:魯ICP備19033717號-1技術支持:龍采科技集團
